修改资源产能

Tekla PowerFab Tekla PowerFab GO
修改时间: 18 9月 2024
2025i
Tekla PowerFab Tekla PowerFab GO

修改资源产能

您可以在资源维护对话框中创建、修改和删除在生产进度计划和项目进度计划中使用的资源。您可以查看和修改每日、每周或每月适用的工时。

将任务从项目进度计划链接到资源可在项目和生产进度计划之间建立关联。

您可以根据需要创建任意数量的资源。每个资源都具有默认产能,可根据各段日期进行调整。

可以将项目进度计划中的各个任务分配给相应资源。分配给资源后,任务将显示在该资源的生产进度计划中。生产进度计划显示分配给资源的任务、可用产能,以及所有活动项目的进度计划任务中应用于该资源的各段日期的总工时。请参阅查看生产进度计划

您可以查看生产进度计划,了解按日、按周或按月的产能和分配情况。超额分配的日期段将以红色高亮显示,您之后可以调整将任务应用于生产进度计划的方式,以实现均衡分配。

另请参阅生产进度计划

访问“资源维护”对话框

要访问资源维护对话框,请执行以下任一操作:
  • 转到维护 > 项目管理 > 资源
  • 在生产控制任务中,在生产控制功能区选项卡上,选择生产进度计划
    1. 根据需要按日期、资源类型和任务进行过滤。
    2. 单击应用过滤

      生产进度计划对话框随即打开。

      单击生产进度计划功能区选项卡并选择资源维护

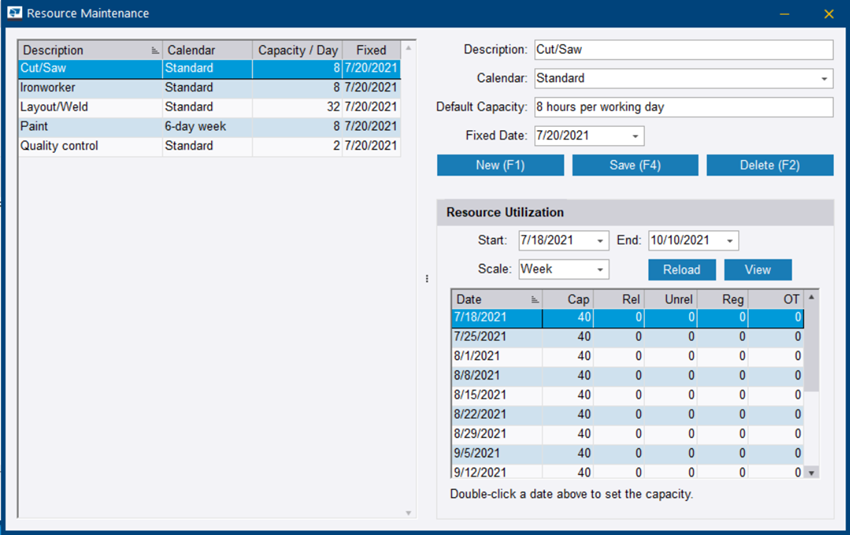

资源维护对话框随即打开。

添加资源

您可以通过多种方式添加资源。可以为车间添加一个资源,也可以为多个仓储地或车间站点各添加一个资源,这可能会很有用。另一个任务(如详图设计)也可以有自己的资源。

每个资源的产能按日输入,并按周或按月汇总。

当您将项目进度计划中的任务分配给某个资源时,该资源将添加到生产进度计划中,并且开始日期和结束日期与该任务相同。然后,该任务的计划工时将平均分配到该持续时间的各天内。您可以手动更改计划工时的分配情况。

  1. 访问资源维护对话框
  2. 单击新建.
  3. 描述中,键入资源的描述。
  4. 日历中,在列表中选择合适的进度计划日历。
  5. 默认产能中,键入该资源在一个标准工作日内可用的工时数。
  6. 固定日期中,选择在哪个日期后对进度计划进行的调整不会再影响新资源。

    例如,如果固定日期设置为周五,则下周四对进度计划进行的任何调整都不会对资源产生影响。

  7. 单击添加.

修改资源

  1. 访问资源维护对话框
  2. 在列表中,选择要修改的资源。
  3. 根据需要修改描述、日历、默认产能和固定日期。
  4. 资源利用率部分中,过滤要显示的产能和利用率信息:
    1. 要修改时间范围,请在开始结束中选择合适的日期。
    2. 比例中,选择按日、按周还是按月查看产能和利用率信息。
      将范围设置为按周或按月时,为每个记录显示的日期默认为每个期间的开始日期。可以在维护 > 项目管理 > 公司标准中更改此设置。
    3. 要更新视图,请单击重新加载
    4. 如果要打开选定资源的生产进度计划,请单击查看
  5. 要调整某个日期段的产能,请执行以下操作:
    1. 资源利用率部分中,双击一个日期。

      资源能力对话框随即打开。

    2. 选择一个日期段。

      要选择多个对象,请按住 Ctrl

      要选择一系列后续对象,请按住 Shift

    3. 容量中键入新值。

      您可以单击默认按钮,还原默认工时。

    4. 要更新所有选定日期段的产能,请单击更新选定
    5. 要关闭对话框,请单击右上角的关闭按钮 (X)。
  6. 资源维护对话框中,单击保存以保存更改。
