示例:创建项目进度计划

Tekla PowerFab Tekla PowerFab GO
修改时间: 18 11月 2024
2025i
Tekla PowerFab Tekla PowerFab GO

示例:创建项目进度计划

以下步骤提供了在项目进度计划对话框中创建项目进度计划的示例工作流。

1.应用进度计划模板

进度计划模板可以包含典型设置所需的所有进度计划对象和属性。现有的进度计划可以保存为模板,然后应用于新任务。可以随时修改进度计划以适应项目要求。

在开始之前,您需要创建一个进度计划模板。请参阅管理进度计划模板
  1. 项目进度计划对话框中,单击新建属性,具体取决于您是创建新任务还是修改现有任务。

    进度计划任务对话框随即打开。

  2. 进度计划任务功能区选项卡上,单击应用模板
  3. 输入值对话框中,选择要使用的进度计划模板。
  4. 单击确认.

    进度计划模板现已应用于项目进度计划。

  5. 单击关闭按钮 (X) 关闭进度计划任务对话框。
另请参阅应用进度计划模板

2.修改进度计划日期

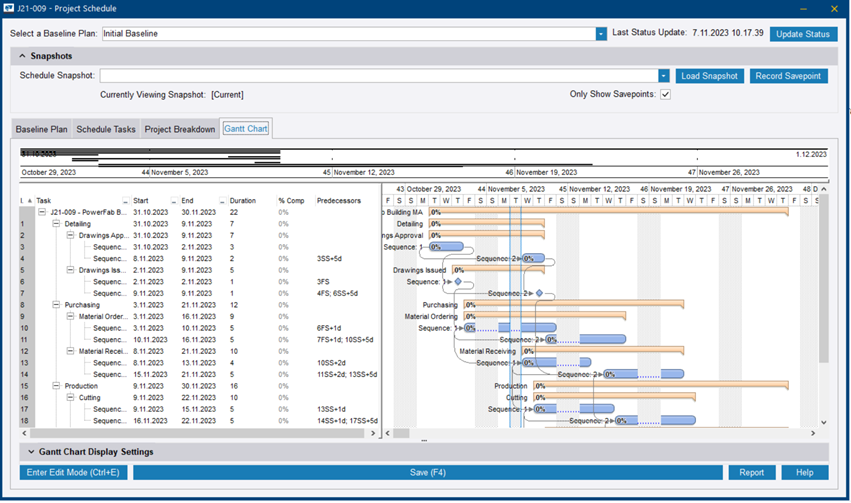

  1. 打开甘特图选项卡。

  2. 单击进入编辑模式

    可以修改任何以黄色高亮显示的信息。

  3. 要修改图表中显示的内容,请单击甘特图显示设置左侧的箭头,并选中要显示的对象的复选框。

    有关显示设置的更多信息,请参阅修改甘特图

  4. 单击保存更新视图。

    您还可以修改图表按日、按周还是按月显示时间。为此,请右键单击图表中的任意位置,然后选择合适的图表比例选项。

  5. 要修改图表中的任务日期,请执行以下任一操作:
    • 单击任务的开始结束单元格,然后在日历中选择一个日期。
    • 单击一个任务,按住鼠标左键,将任务拖动到正确的位置,然后释放鼠标左键。

    对所有任务重复此流程,以便将其移动到正确的位置。

  6. 单击保存.

3.设定基线

将任务移动到所需日期后,需要设置项目基线。稍后,您可以将基线持续时间与项目期间的实际持续时间进行比较。基线还会将信息发送到生产进度计划。

如果您在甘特图选项卡上修改了日期,则可以轻松设置基线。请执行以下操作:

  1. 单击基线计划选项卡将其打开。
  2. 单击设置基线
  3. 在确认对话框中,请单击设置基线值。

系统将保存该基线,并在空白列中更新基线日期。

有关基线的更多信息,请参阅管理基线计划

4.添加项目明细信息

使用项目明细将项目划分为子任务,以便安排任务并跟踪其完成情况。例如,如果项目有序列和批号,您应将它们添加为明细对象。您还可以将明细对象应用于所需的进度计划任务,并在明细对象之间建立相互链接。

有关详细信息,请参阅管理明细对象

  1. 打开项目明细选项卡。
  2. 单击新建.
  3. 进度计划明细对象对话框中,在序列字段中输入确切的序列号。
  4. 如有必要,请添加有关明细对象的描述或其他信息。
  5. 单击添加.

    对所有序列重复步骤 2 至 5。

  6. 要添加批次,请执行以下操作:
    1. 单击新建.
    2. 单击父明细对象字段右侧的箭头,然后在列表中选择一个序列。
    3. 批号字段中,键入确切的批号。
    4. 添加有关该批次的描述或其他信息。
    5. 单击添加.

    对所有必要的批次重复步骤 a 至 e。
