修改甘特图

Tekla PowerFab Tekla PowerFab GO
修改时间: 11 3月 2025
2025i
Tekla PowerFab Tekla PowerFab GO

修改甘特图

项目进度计划对话框的甘特图选项卡上的图表为您提供了进度计划的直观表示,显示了每个任务的持续时间以及任务之间的依赖关系。

您可以纳入和排除对象以及缩放图表来修改甘特图视图。您还可以在项目进度计划中提前或延后执行甘特图中的任务。

使用时间跟踪功能时,实际的正常工作时间和加班时间也可以显示在项目进度计划的甘特图视图和生产进度计划上。在甘特图和进度计划报告中,计划工时百分比大于完成百分比的任务将高亮显示。

另请参阅生产进度计划

要打开甘特图,请在项目进度计划对话框中,单击甘特图选项卡。

为了使进度计划更易读,请右键单击甘特图区域。在打开的上下文菜单中,选择图表比例

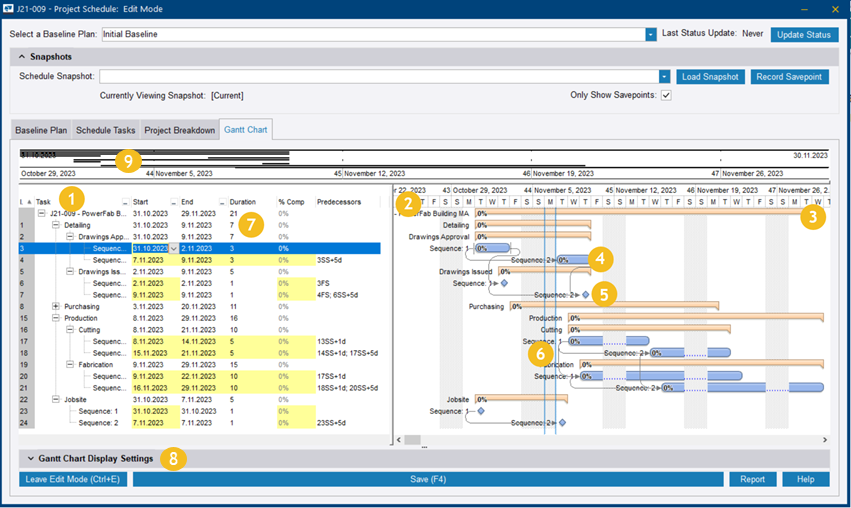

(1) 任务部分:进度计划任务的属性

要过滤任务,请单击任务列标题中的下划线。

(2) 图表视图:在时间线上显示为条形的进度计划任务

(3) 汇总任务(或主任务)显示为橙色条形。

无法直接调整汇总任务的大小。您可以改为调整子任务的大小并移动子任务,以更改汇总任务的持续时间或日期。当汇总任务提前或延后时,子任务也会提前或延后相同的天数。

(4) 开始/结束任务显示为蓝色条形。

可以在甘特图中调整开始/结束任务的大小并移动这些任务。

(5) 里程碑任务显示为蓝色菱形。

可以在甘特图中移动里程碑,但不能调整其大小。

(6) 任务之间的链接用从前置任务到后续任务的箭头表示。

(7)时长:完成一个任务预计所需的工作日数。里程碑任务的持续时间始终为一天。

(8) 甘特图显示设置:选择要在任务部分中显示为列的字段

(9) 整个进度计划的简要视图。当前可见区域将高亮显示。单击概览可查看进度计划的概览部分。

要修改任务属性(例如持续时间或完成百分比),请单击单元格,修改值,然后单击保存

右键单击甘特图中的任意位置可查找更多命令的快捷键:
  • 转到任务可放大视图,聚焦到选定任务的条形开始处。
  • 时间跟踪汇总可打开时间跟踪汇总对话框。有关详细信息,请参阅管理时间跟踪信息
  • 时间跟踪详情可打开时间跟踪详情对话框。有关详细信息,请参阅管理时间跟踪信息
  • 时间跟踪输入可打开新建时间跟踪记录对话框。有关详细信息,请参阅管理时间跟踪信息
  • 通过生产进度计划,您可以查看生产进度计划。有关详细信息,请参阅查看生产进度计划
  • 通过日期过滤,您可以选择要在甘特图中查看的日期范围。应用此过滤时,系统会显示至少部分包含在输入的日期范围内的任务。
  • 图表比例:缩放到日、周或月。
  • 显示链接/隐藏链接可显示或隐藏任务之间的链接。
  • 显示概述/隐藏概述可显示或隐藏甘特图上方的概览部分。
  • 展开全部可展开所有汇总任务,以便显示所有子任务。
  • 展开汇总可展开任务层级,以便显示所有汇总任务。子任务不会显示。
  • 展开级别可展开选定的任务以及具有相同主任务的其他任务。
  • 折叠全部可折叠所有汇总任务。
  • 通过保存图片,您可以将甘特图保存为单个图像文件。

修改任务的日期

  1. 要修改信息,请单击左下角的进入编辑模式,或在键盘上按 Ctrl+E

    可编辑字段以黄色高亮显示。

  2. 执行以下任一操作:
    • 单击任务的开始结束单元格,然后在日历中选择一个日期。
    • 单击任务条形,按住鼠标左键,将任务拖动到进度计划中更早或更晚的位置,然后释放鼠标左键。
    请注意以下事项:
    • 如果任务有一个或多个前置链接,则您无法将任务条形移动到比前置任务和链接间隔所确定的时间更早的位置。
    • 如果任务有一个或多个后续链接,并且有必要维持链接间隔,则当该任务延后时,后续任务也会延后。

    对所有任务重复此流程,以便将其移动到正确的位置。

  3. 单击保存.

修改任务的持续时间

  1. 要修改信息,请单击左下角的进入编辑模式,或在键盘上按 Ctrl+E

    可编辑字段以黄色高亮显示。

  2. 执行以下任一操作:
    • 单击任务的时长 (7),然后在单元格中键入新值。
    • 将鼠标指针移动到任务条形的开始或结束位置,直到出现双向箭头,将任务条形的开始或结束位置拖动到更早或更晚的位置,然后释放鼠标按钮。
    请注意以下事项:
    • 如果任务有一个或多个前置链接,则您无法将任务条形更改为比前置任务和链接间隔所确定的时间更早开始。
    • 如果任务有一个或多个后续链接,则当该任务更改为提前结束时,任何后续任务都将提前相同的天数,以保持相对位置不变。
    • 如果任务有一个或多个后续链接,并且有必要维持链接间隔,则当该任务更改为延后结束时,后续任务也会延后。
  3. 单击保存.

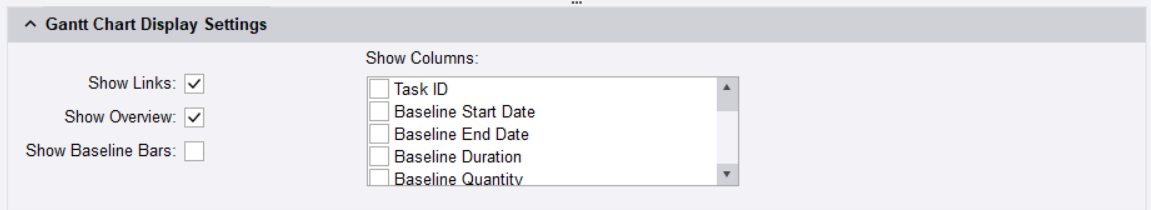

修改甘特图显示设置

您可以修改在甘特图显示设置中所做的选择,以显示或隐藏进度计划任务属性区域中的列。

  1. 单击甘特图显示设置 (9) 左侧的箭头,展开显示设置。

  2. 修改选项。

    显示链接:选中此选项可显示任务链接

    显示概述:选中此选项可显示图表上方的概览部分

    显示基线导航条:选中此选项可显示基线覆盖条

    可以包含以下列:

    选项

    描述

    任务 ID 项目进度计划中任务的唯一标识符。
    基线开始日期, 基线结束日期

    设置基线时任务的开始日期和结束日期。

    如果尚未设置基线,则 基线开始基线结束单元格将为空。

    基线持续时间

    设置基线时任务的持续时间。

    如果尚未设置基线,则 基线时长单元格将为空。

    基线数量

    设置基线时任务的数量。

    如果尚未设置基线,则 基线数量单元格将为空。

    基线重量

    设置基线时任务对应的重量。

    如果尚未设置基线,则 基线重量单元格将为空。

    基线计划工时

    设置基线时任务的计划总工时。

    如果尚未设置基线,则 基线工时单元格将为空。

    实际开始日期

    项目进度计划中任务的实际开始日期。

    要更改开始日期,请单击开始单元格右侧的箭头,然后在日历中选择一个日期。

    当您更改开始日期时,任务将移动到甘特图中选定的日期。任务的持续时间保持不变,因此任务大小不会调整。

    实际结束日期

    项目进度计划中任务的实际结束日期。

    要更改结束日期,请单击结束单元格右侧的箭头,然后在日历中选择一个日期。

    当您更改结束日期时,任务的持续时间在甘特图中会相应地发生更改,任务大小也会调整。

    实际持续时间

    项目进度计划中任务的实际持续时间。

    要更改持续时间,请在时长单元格中键入新值。

    当您更改持续时间时,任务的结束任务在甘特图中会相应地发生更改,任务大小也会调整。

    实际数量

    材料清单中与任务相关的数量。

    该值在更新项目进度计划时进行设置。请参阅更新项目进度计划

    实际重量

    材料清单中与任务相关的重量。

    该值在更新项目进度计划时进行设置。请参阅更新项目进度计划

    完成百分比

    已完成任务的百分比。

    要更改百分比,请单击完成 %单元格并在单元格中键入百分比。

    当您更改百分比时,主任务的完成百分比会根据汇总状态方法任务设置自动更新。有关详细信息,请参阅添加进度计划任务

    原始估算

    应用于任务的原始估算工时数。

    如果按序列、批次或其他明细字段划分任务,则系统会将工时分配到甘特图上生成的任务,并按持续时间加权。

    要调整原始估算工时,请单击原始估算单元格并在字段中键入工时数。

    当您调整原始估算工时时,调整的工时数将以斜体显示在甘特图中。剩余工时将在未经手动调整的任务之间重新分配。

    您可以清除原始估算单元格中的值,以返回到自动分配工时的方式。

    未发布工时

    尚未释放的原始估算工时数,根据已发布百分比值计算。

    例如,如果原始估算工时为 500 小时,并已释放 20% 的任务工时,则未释放工时数为 400。

    计划工时 (基线工时)

    已释放的计划工时。

    项目进度计划状态更新时,选中了链接状态选项的任务将自动更新此字段。

    有关详细信息,请参阅更新项目进度计划添加进度计划任务

    调整工时

    您可以手动调整计划工时。

    要调整计划工时数,请单击调整单元格,然后键入一个值。

    已发布百分比

    已释放并显示在基线工时字段中的原始估算工时的百分比。计划工时更新时,此字段将自动更新。

    例如,如果原始估算工时为 500 小时,而计划工时更新为 100 小时,则释放百分比为 20%。这样,未释放工时将更新为 400。

    释放与任务相关的所有材料后,可能需要手动调整释放百分比,使计划总工时中不再包含任何未释放工时。

    假设一个任务被分为 4 个序列,原始估算工时为 2,000 小时。如果这 4 个序列任务的持续时间都一样,则每个任务将接收 500 小时的原始估算工时。您已为序列 1 提交图纸。在下一次状态更新后,计划工时设置为 100 小时,这样一来,系统会将释放百分比更新为 20%。由于 Tekla PowerFab 不知道是否已接收序列 1 的所有对象,因此剩余的未释放工时仍包含在计划总工时计算中。如果实际上已接收序列 1 的所有对象,则可以手动将百分比设置为 100%,使计划总工时中不再包含未释放工时。

    要调整百分比,请单击已发布 %单元格并在单元格中键入百分比。当您手动调整释放工时时,数字将以斜体显示。当您手动调整释放百分比时,该值不会根据对计划工时所做的任何更改自动调整。要返回到自动计算值的方式,请清除单元格中的值。

    计划总工时 (计划工时)

    任务的未释放工时数、计划工时数和调整工时数总计。

    链接工时

    根据链接状态选项更新的工时数。例如,生产进度生产已完成工作站进度选项将使用在零件跟踪中输入的工时来更新链接的链接工时。有关详细信息,请参阅添加进度计划任务

    要调整链接工时数,请单击链接工时单元格并键入工时数。

    正常工作时间

    在时间跟踪中输入的与任务相关的正常工作时间。有关详细信息,请参阅管理时间跟踪信息

    加班时间

    在时间跟踪中输入的与任务相关的加班时间和双倍加班时间。有关详细信息,请参阅管理时间跟踪信息

    总工时

    处理任务所用的总工时,来自链接工时或时间跟踪中的正常工作时间和加班时间。

    为了确保时间不发生重复,时间跟踪工时将覆盖链接工时。如果正常工作时间或加班时间小时数大于零,则总工时将设置为正常工作时间加上加班时间。如果正常工作时间和加班时间小时数均为零,则总工时将设置为链接工时。

    使用百分比

    利用率百分比是与计划总工时相比,总工时所占的百分比。

    例如,如果计划总工时为 500,总工时为 200,则利用率百分比为 40%。

    如果与已完成任务百分比相比,利用率百分比高出 5% 以上,则利用率百分比将以红色高亮显示。在此示例中,如果完成百分比为 35% 或更低,则利用率百分比为 40% 时将以红色高亮显示。

    分配给用户

    负责完成任务的用户。有关详细信息,请参阅添加进度计划任务

    要更改分配的用户,请在列表中选择一个用户。

    资源

    为进行生产进度计划而将任务分配给的资源。有关详细信息,请参阅添加进度计划任务查看生产进度计划

    要更改资源,请在列表中选择一个资源。

    前置任务 作为任务的直接前置任务的链接任务。
    后续任务 作为任务的直接后续任务的链接任务。
    显示链接 选中后,Tekla PowerFab 将在甘特图中以箭头形式显示任务链接。
    显示概述 选中后,Tekla PowerFab 将在甘特图上方显示概览部分。
    显示基线导航条

    选中后,Tekla PowerFab 将在甘特图上以黄色条形显示在设置基线时设置的基线日期。

    在以下情况下,不会显示基线覆盖条:

    • 尚未设置基线。
    • 任务的开始日期和结束日期与基线日期相同。
    • 设置基线后已添加任务。
  3. 单击保存更新甘特图。

打印甘特图报告

您可以创建报告以完全复制甘特图并打印出来。

您在甘特图显示设置部分中选择的所有内容也将显示在报告中。
  1. 甘特图选项卡的右下角,单击报告
    打印审查对话框随即打开。
  2. 单击设置...,并调整纸张尺寸、方向、边距和打印机属性。
  3. 单击打印.
  4. 打印报告后,单击关闭以关闭打印审查对话框。
