管理明细对象

Tekla PowerFab Tekla PowerFab GO
修改时间: 18 11月 2024
2025i
Tekla PowerFab Tekla PowerFab GO

管理明细对象

使用进度计划明细对象,您可以将项目划分为子任务,以安排和跟踪任务的完成情况。您可以添加新的明细对象,修改现有的明细对象,更改明细对象的优先级,并删除任何不必要的明细对象。

大型任务可以拆分成多个序列或阶段,然后进一步细分为多个批次。序列和批次通常用作明细对象,以便您可以分别为每个序列和批次执行任务。进度计划上的任务可以链接到特定的明细对象。

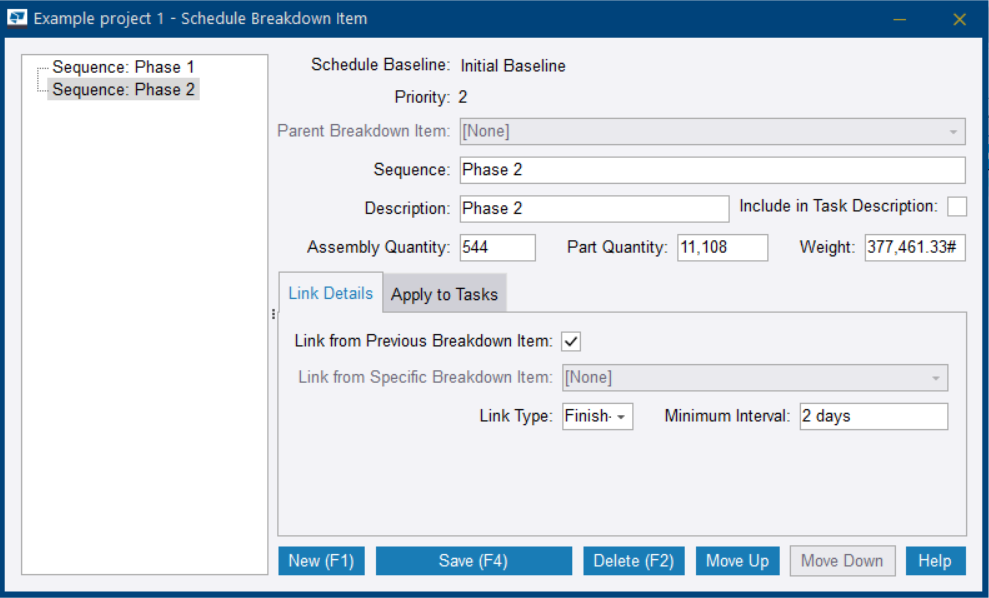

您可以在进度计划明细对象对话框中管理明细对象。

添加新的明细对象

注: (如果您当前正在查看截屏)。有关详细信息,请参阅项目进度计划截屏和保存点,则无法添加新的明细对象
  1. 项目进度计划对话框的项目明细选项卡上,单击新建

    进度计划明细对象对话框随即打开。

  2. 定义新明细对象的属性。

    选项

    描述

    优先级 按顺序和层级确定的明细对象优先级。添加明细对象时,优先级将自动编号为 1、2、3 等。

    上移或下移明细对象会改变其优先级。

    父明细对象

    如果您创建的明细对象是另一个现有明细对象的子对象,则需要选择主明细对象。

    父明细对象中,在列表中选择明细对象。要创建顶层明细对象,请选择

    注释:增加明细对象后,无法更改主明细对象。

    序列, 批号, 类别, 子类别, 支付类别

    将明细对象与相关项目数据关联的明细值。

    注释:明细值必须与项目数据完全匹配。例如,序列字段中的序列号必须与生产控制任务中的序列号完全相同。否则,项目数据无法正确更新。

    在相应字段中键入明细值。

    描述

    明细对象的描述。例如,一楼的梁和柱

    在该字段中键入描述。

    包含在任务描述中

    选中后,除了明细值外,明细对象描述也将包含在任务描述中。

    例如,如果序列 6 的描述为三楼的梁,并且包含在任务描述中复选框处于选中状态,则甘特图中生成的任务的描述将为序列:6 - 三楼的梁。如果改为清除包含在任务描述中复选框,则甘特图中的任务描述将为序列:6.

    构件数量

    与明细对象相关的构件总数。当您更新项目进度计划状态时,该值将自动更新。

    在该字段中键入构件总数。

    零件数量

    与明细对象相关的零件总数。当您更新项目进度计划状态时,该值将自动更新。

    在该字段中键入零件总数。

    重量

    与明细对象相关的材料总重量。当您更新项目进度计划状态时,该值将自动更新。

    在该字段中键入总重量。

  3. 单击应用于任务选项卡将其打开。
  4. 要选择应用明细对象的进度计划任务,请执行以下任一操作:
    • 要将明细对象应用于所有进度计划任务,请选中全部复选框。
    • 要仅将明细对象应用于特定的进度计划任务,请单击选择,使用箭头按钮将所需任务移动到包含列表,然后单击确认

    当您将明细对象应用于任务时,该任务将成为汇总任务,系统会自动在该任务下为每个子对象创建子任务。

  5. 要确定在子任务之间应用的链接,请在链接详情选项卡上,执行以下任一操作:
    1. 执行以下任一操作:
      • 要创建从上一个明细对象到当前明细对象的链接,请选中从之前明细对象链接复选框。

        如果当前明细对象是第一个明细对象或主明细对象下的第一个子对象,则无法选中从之前明细对象链接

      • 要创建从具有相同主明细对象的任一之前明细对象到当前明细对象的链接,请在从特定明细对象链接字段中,在列表中选择一个明细对象。

        链接是从与此明细对象相关的子任务创建的。

    2. 链接类型中,在列表中选择链接类型。

      选项包括:

      • 开始-开始
      • 完成-开始
      • 开始-完成
      • 完成-完成
    3. 最小间隔字段中,键入两个子任务间隔的最少工作日数。

    例如,要创建从一个序列开始处到第二个序列开始处的链接,并且第二个序列在前一个序列的 5 个工作日后开始,您应按如下方式设置链接详情:

    • 链接类型:开始-开始
    • 最小间隔:5 天
  6. 单击添加.

明细对象及其链接详细详情将添加到项目进度计划中。您可以在对话框左侧的导航树中查看明细对象。

修改明细对象

注: (如果您当前正在查看截屏)。有关详细信息,请参阅项目进度计划截屏和保存点,则无法修改明细对象
  1. 项目进度计划对话框的项目明细选项卡上,单击要修改的明细对象。
  2. 单击属性
  3. 修改明细对象的属性。
  4. 单击应用于任务选项卡将其打开。
  5. 要修改应用明细对象的进度计划任务,请执行以下任一操作:
    • 要将明细对象应用于所有进度计划任务,请选中全部复选框。
    • 要仅将明细对象应用于特定的进度计划任务,请单击选择,使用箭头按钮将所需任务移动到包含列表,然后单击确认
  6. 要修改将在子任务之间应用的链接,请执行以下操作:
    1. 执行以下任一操作:
      • 要创建从上一个明细对象到当前明细对象的链接,请选中从之前明细对象链接复选框。

        如果当前明细对象是第一个明细对象或主明细对象下的第一个子对象,则无法选中从之前明细对象链接

      • 要创建从具有相同主明细对象的任一之前明细对象到当前明细对象的链接,请在从特定明细对象链接字段中,在列表中选择一个明细对象。

        链接是从与此明细对象相关的子任务创建的。

    2. 链接类型中,在列表中选择链接类型。

      选项包括:

      • 开始-开始
      • 完成-开始
      • 开始-完成
      • 完成-完成
    3. 最小间隔字段中,键入两个子任务间隔的最少工作日数。
  7. 单击保存更新明细对象属性。

更改明细对象的优先级

在列表中上移或下移明细对象可以更改其优先级。

如果您上移明细对象,则它将与上一个明细对象更换优先级;如果您下移明细对象,则它将与下一个明细对象更换优先级。例如,上移优先级为 1.3 的对象会将其优先级更改为 1.2。

注: (如果您当前正在查看截屏)。有关详细信息,请参阅项目进度计划截屏和保存点,则无法上移或下移明细对象
  1. 项目进度计划对话框的项目明细选项卡上,单击要移动的明细对象。
  2. 要更改对象的优先级,请单击上移下移

    系统将提示您确认移动明细对象。

  3. 单击

删除明细对象

删除明细对象是永久性操作,无法撤消。选定明细对象的所有子对象也将被删除。

(如果您当前正在查看截屏)。有关详细信息,请参阅项目进度计划截屏和保存点,则无法删除明细对象

  1. 项目进度计划对话框的项目明细选项卡上,单击要删除的明细对象。
  2. 单击删除.

    系统将提示您确认删除。

  3. 单击
