Tekla PowerFab Go 中的生产规划

Tekla PowerFab Tekla PowerFab GO
修改时间: 21 10月 2025
2025i
Tekla PowerFab Tekla PowerFab GO

Tekla PowerFab Go 中的生产规划

借助 Tekla PowerFab Go 中的生产规划器工具,可以通过拖放,跨周在不同车间之间安排工作包或各部门的生产进度。

借助该工具,您可以清楚地了解需要在车间中完成哪些工作,以及每个工作包的工作量如何影响您的产能。

注:
  • 该工具仅适用于具有有效 Tekla PowerFab 订阅的客户。

在开始规划之前,需要在 Tekla PowerFab 中执行一些操作。请参阅管理生产进度计划

您可以在规划器视图中执行以下操作:

  • 按任务和描述等搜索工作包
  • 查看为各车间安排的一周工作包
  • 查看每周或每个车间的部门产能和工作量
  • 查看未安排计划的工作包列表并将其添加到规划器中
  • 跨周在不同车间之间移动工作包
  • 管理工作包的进度计划及相应产能

您可以在车间级别和部门级别进行规划。

要访问生产规划器,请点击主页上的生产规划器

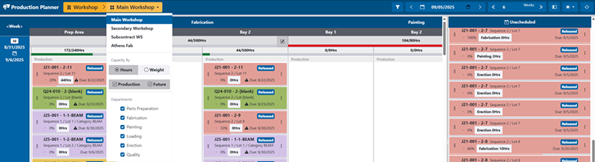

生产规划器视图

您可以同时查看多个车间,从全局概览每周为车间安排的所有工作包。

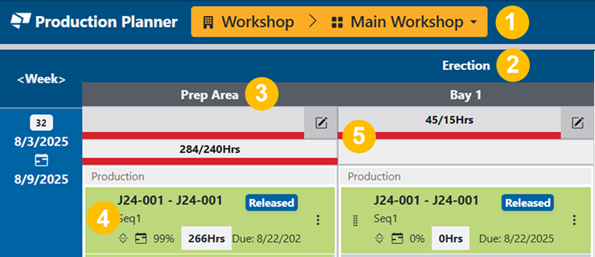

车间视图

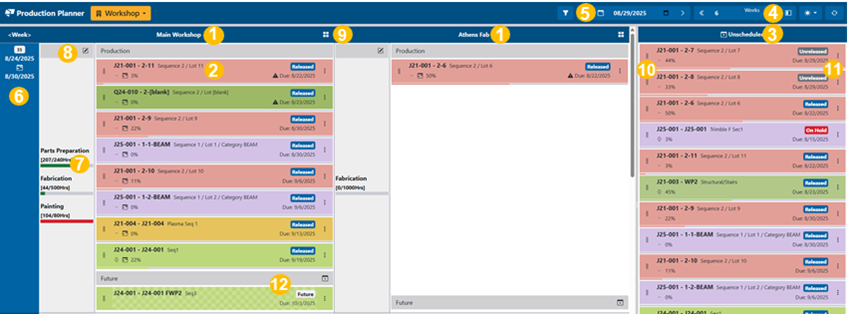

(1) 车间

(2) 计划的工作包。工作包按任务采用不同颜色。

(3) 未安排计划的工作包

(4) 用于隐藏未安排计划区域的开关。

(5) 显示的开始日期和周数

(6) 根据 (5) 按时间顺序排列相应周。表示周数和一周的日期范围。

(7) 部门及其产能(数据和彩色条):

  • 绿色:可用产能(低于总产能的 95%)
  • 黄色:总产能的 95-105%
  • 红色:产能过剩(超过总产能的 105%)

(8) 编辑按钮,用于打开班次对话框以修改特定周的产能

(9) 用于打开部门规划器的四方形按钮

(10) 用于拖放工作包的手柄

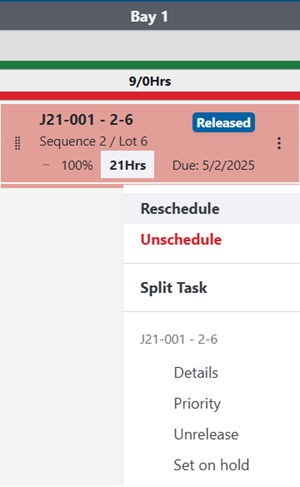

(11) 三个点,用于打开菜单以选择以下操作:

  • 计划/重新安排/未安排计划
  • 详情:工作包编号、开始日期、截止日期、任务编号、组 1 和组 2、注释
  • 优先级
  • 发布/未发布
  • 设置待定

(12) 未来工作包

工作包上的 表示与生产规划规则相关的警告

在每个工作包上,可以看到以下信息:

  • 工作包的名称
  • 状态(已发布未发布待定
  • 优先级符号
  • 日历符号(如果跨多个周安排工作包)
  • 截止日期以及警告图标 (如果进度计划超过截止日期)

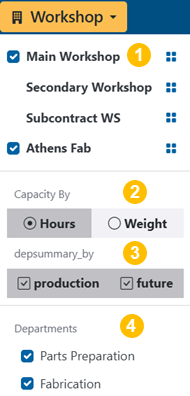

要选择规划器上显示的内容,请点击车间

(1) 车间,以及用于打开部门规划器的四方形按钮

(2) 产能显示为工时或重量

(3) 部门汇总及生产情况或未来工作包

(4) 部门

部门视图

安排工作包

要为车间安排一周的工作包,请执行以下操作:
  1. 执行以下任一操作:
    • 未安排计划区域选择工作包,然后将其拖放到进度计划中。
    • 点击工作包上的三个点,选择计划,然后选择车间和相应周,并点击计划

    按照所需的处理顺序放置工作包。

    可以同时打开多个车间以进行规划。

    该周的产能数据将会更新。

  2. 要查看工作包的详细信息,请点击该工作包。

    该工作包将高亮显示,系统将在右侧未安排计划的工作包下方打开其详细信息。

要重新安排或取消安排工作包,请点击三个点打开菜单并选择适当的选项。

部门依赖关系根据部门编号进行验证。如果您在编号靠后的部门后面安排或重新安排编号靠前的部门,就会收到警告。

安排未来工作包

您可以为即将开展的项目保留产能,以便发现进度计划中的缺口并填补这些缺口。

未来工作包可能包含大量工作,例如整个任务或序列。因此,该工具允许将部门工作量细分到多个周和工作区。

您可以根据未来工作包中每个部门所需完成的工时和工作量来定义所需的工作量。

如果项目进度计划或要求发生任何变更,您可以修改未来工作包。

  1. 打开 生产规划器
  2. 要创建新的未来工作包,请点击 创建未来工作包按钮。

    新的未来 WP对话框随即打开。

  3. 任务编号中,选择一个生产控制任务。

    如果您正在处理一个新中标项目并创建了项目管理任务,建议您同时创建生产控制任务,以便创建未来工作包。

  4. 定义其他属性。
  5. 点击下一个

    产能对话框随即打开。

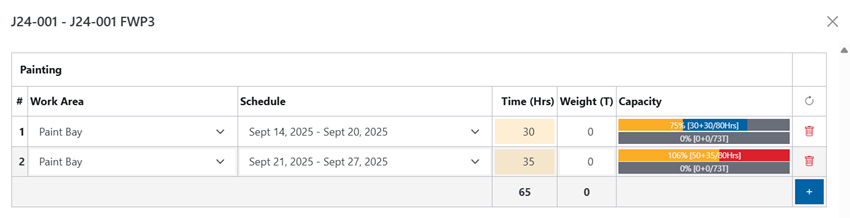

  6. 要按周指定每个部门和工作区的产能,请点击右侧的蓝色加号按钮。
    1. 工作区中,选择首选工作区。
    2. 计划中,选择要为哪一周保留产能。

    容量:

    • 橙色:该周的当前产能
    • 蓝色:要增加的产能
    • 红色:产能过剩
  7. 点击应用

    未来工作包将添加到进度计划中,并带有未来标签。

    未来工作包也会在部门进度计划上显示。

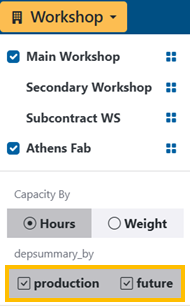

    您可以通过车间菜单选择查看或隐藏未来工作包。

要重新安排未来工作包,或者编辑其详细信息或产能,请点击三个点 并选择所需操作。

当您将生产工作包添加到进度计划时,系统会检查是否有任何针对同一任务的未来工作包。请参阅下文中的从未来工作包中扣除生产工作包产能

从未来工作包中扣除生产工作包产能

当您将实际生产工作包添加到进度计划时,系统会检查是否有任何针对同一任务的未来工作包。然后,您可以从为未来工作包保留的现有产能中扣除生产工作包工时和重量,确保准确地规划产能并防止重复预订。

您可以在车间视图和部门视图中从未来工作包中扣除产能。

  1. 生产规划器中,选择一个任务。
  2. 要打开菜单,请点击三个点
  3. 在菜单上,点击 抵消 FWP

    抵消 FWP 对话框随即打开。

  4. 要从未来工作包中扣除产能,请点击加号按钮
  5. 扣除中,选择要从中扣除产能的未来工作包。
  6. 点击应用

工作包产能将会更新,未来工作包中的工时已减少。

已分配未来工作包中的所有产能后,将删除这个未来工作包。

安排部门工作

部门规划器能够在选定的车间内在部门级别规划工作包,从而进行更细致的规划。

可以将同一工作包的各部门安排到不同的周,也可以将同一部门拆分到多个周,甚至可以将不同部门安排到不同的车间。

部门规划器一次显示一个车间,每个部门和工作区自成一列,并从左到右显示。

(1) 选定的车间

(2) 部门

(3) 工作区

(4) 工作包

(5) 产能

  1. 要开始在部门级别进行规划,请在以下任一位置点击 按钮:
    • 车间菜单的选定车间上
    • 在车间视图的选定车间上。
    选定车间的部门规划器视图随即打开。
  2. 将工作包拖放到所需的周、部门和工作区。

    一个工作包可以拆分到多个周。请参阅下文。

    您还可以使用三个点选择一个操作。

    图标表示工作包已拆分到多个周。

    如果您尝试以错误的顺序(根据部门编号)安排或重新安排工作包任务,系统将显示警告。

拆分工作包

如果超出了您的产能,可以将工作包拆分到同一车间内的多个周或工作区。

  1. 在部门规划器视图中,点击三个点打开菜单。

  2. 选择拆分任务

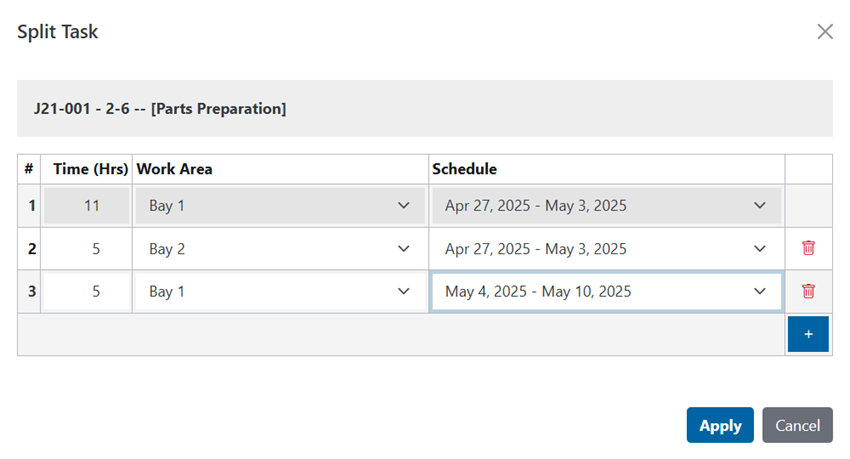

    拆分任务对话框随即打开。

  3. 要拆分任务,请点击加号按钮
    1. 时间(小时)/重量 (T) 中,键入或选择要从原始任务中删除的数量。
    2. 要在工作区之间拆分任务,请在工作区中选择不同的工作区。
    3. 要将任务拆分到多个周,请在计划中选择不同的周。
  4. 单击应用

该任务在部门视图中显示定义的拆分。

要撤消拆分,请点击三个点并选择撤消拆分任务

修改每周产能

您可以激活或停用班次并手动修改重量或工时来修改特定周的产能。这可以帮助您处理产能过剩等问题。

在车间或部门视图中,执行以下操作:
  1. 点击编辑按钮

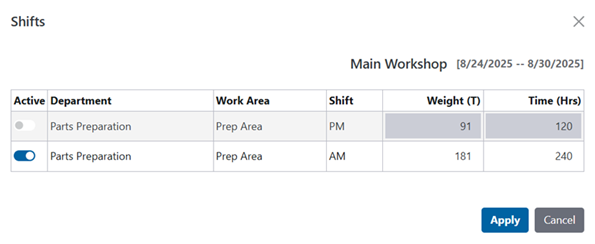

    班次对话框随即打开。

  2. 执行以下任一操作:
    • 编辑产能。
    • 激活或停用一个班次。
  3. 点击应用

查看生产规划警告

当工作包或切割清单属性违反为相应位置定义的任何规则时,在 Tekla PowerFab Office中设置的生产规划规则将触发警告。

工作包或切割清单上的红色三角形 表示存在规划警告。
要查看警告,请执行以下任一操作
  • 要查看工作包上的警告,请在工作包视图或生产规划器中点击三个点 ,然后在打开的菜单上点击警告
  • 要查看切割清单上的警告,请点击警告图标。

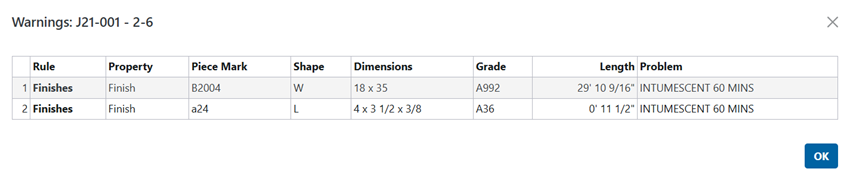

警告对话框将会打开,显示违反的规则。

这些内容是否有用?
上一步
下一步
