Gérer les codes de production pour une affaire chiffrée

Tekla PowerFab Tekla PowerFab GO
Modifié: 18 sep 2024
2025i
Tekla PowerFab Tekla PowerFab GO

Gérer les codes de production pour une affaire chiffrée

Les codes de production relient les éléments ou groupes d’éléments d’une affaire chiffrée aux éléments ou groupes d’éléments d’une affaire en contrôle de la production. Ils sont utilisés pour regrouper les éléments dont le travail est similaire et pour appliquer les moyennes de travail de chiffrage à la nomenclature du contrôle de la production.

Des codes de production existent à plusieurs niveaux :

  • Général: Codes de production qui peuvent être utilisés dans toutes les affaires dans Contrôle de production et Chiffrage.
  • Spécifique au chiffrage: Codes de production qui ne peuvent être utilisés que dans une affaire chiffrée spécifique et l’affaire en contrôle de production liée.
  • Contrôle de la production - Spécifique : Codes de production uniquement pour l’affaire en contrôle de la production

Les codes de production peuvent être aussi larges ou aussi spécifiques que vous le souhaitez. Par exemple, vous pouvez utiliser un code de production pour l’affaire chiffrée entière afin d’ajouter le chiffrage de travail à l’affaire en contrôle de production. Les heures seront ensuite calculées en fonction de tout le travail qui doit être effectué pour l’ensemble de l’affaire. Cependant, vous pouvez également définir chaque repère de pièce pour qu’elle ait son propre code de production, de sorte que les heures dans l’affaire chiffrée et dans l’affaire en contrôle de production correspondent à chaque élément.

Vous pouvez définir cette option comme Imports - Utiliser comme code de production comportement par défaut lors de l’import d’une tâche d’estimation. Reportez-vous à la section Définir les paramètres standard de l’entreprise pour le module Chiffrage

Vous pouvez remplacer les heures estimées et utiliser des unités agrégées pour calculer le temps de travail planifié sur une affaire. Ce temps de travail peut ensuite être utilisé dans les plannings de production et les plannings de projet.

Nous vous recommandons d’attribuer des codes de production correspondants aux pièces dans les deux modules Chiffrage et Contrôle de production. De cette façon, vous pouvez afficher les temps de travail planifiés et exécutés dans le planning du projet.

Vous pouvez également créer un rapport répertoriant tous les codes de production utilisés dans une affaire chiffrée. Le rapport s’appelle Synthèse des codes de production. Pour plus d’informations sur la création de rapports, reportez-vous à la section Rapports de chiffrage .

Voir aussi les informations suivantes :

Accéder à la boîte de dialogue Codes de production

  1. Dans la boîte de Chiffrage dialogue, cliquez sur le Chiffrage onglet ruban.
  2. Dans le menu, sélectionnez Codes de production.

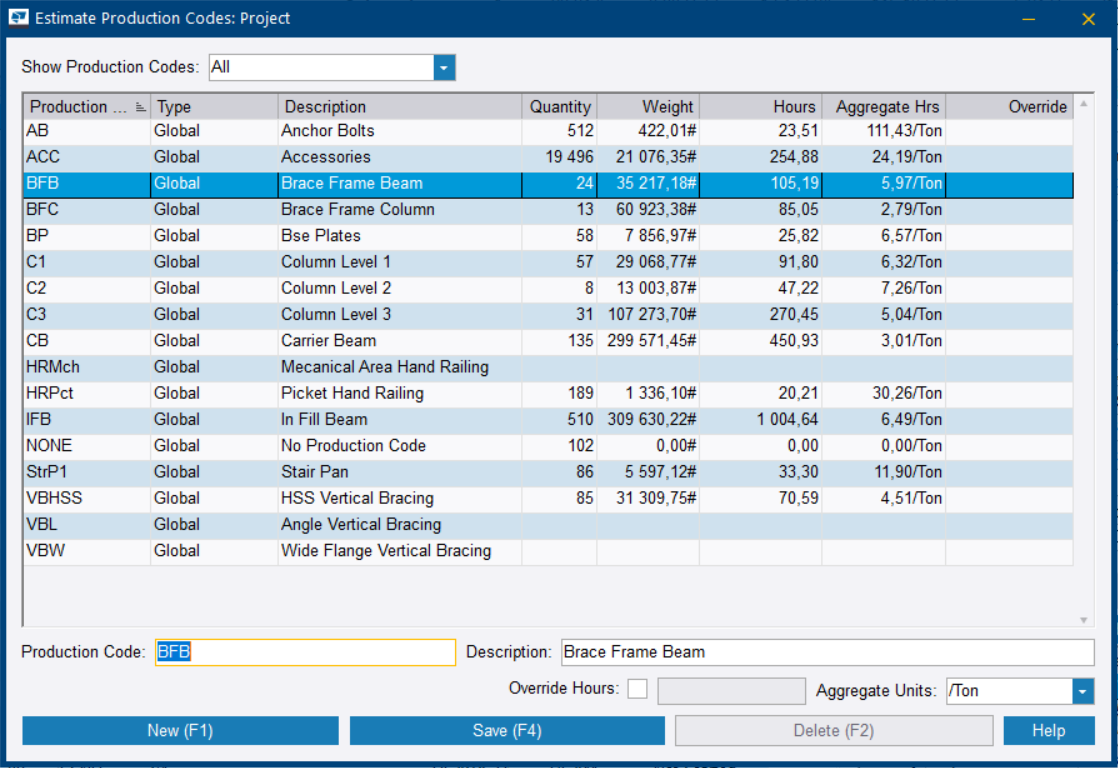

    La boîte de dialogue Codes de production s’ouvre.

    Afficher les codes de production: Sélectionnez une option pour filtrer les codes de production affichés :

    • Général: Codes de production qui peuvent être utilisés dans toutes les affaires dans Contrôle de production et Chiffrage.
    • Spécifique au chiffrage: Codes de production qui ne peuvent être utilisés que dans une affaire chiffrée spécifique et l’affaire en contrôle de production liée.
    • Utilisé: Codes de production en cours d’utilisation

    Code de production: Abréviation pour le code de production

    Description: Description pour le code de production. Par exemple, vous pouvez utiliser B1 pour les poutrelles ou C1 pour les poteaux.

    Corrections des heures: Indiquez si vous souhaitez utiliser des unités agrégées pour les heures planifiées au lieu des heures estimées d’origine. Saisissez ensuite les heures dans le champ.

    Cependant, si la correction manuelle est utilisée, les informations sur le travail n’incluent pas les pourcentages de groupe de travail. Par conséquent, les pourcentages des groupes de travail ne peuvent être appliqués à aucun poste de contrôle de production.

    En outre, les informations ne peuvent pas être appliquées aux tâches du planning de projet et aux ressources qui fournissent des informations au planning de production.

    La correction manuelle des heures peut également vous empêcher de comparer l’affaire en contrôle de production avec l’affaire chiffrée.

    Unités agrégées: Sélectionnez les unités appropriées dans le menu déroulant.

    Les heures planifiées que vous définissez ici sont automatiquement utilisées dans le planning du projet. Cependant, si vous liez le contrôle de production à un chiffrage correspondant, les heures chiffrées sont automatiquement utilisées dans le planning du projet.

    Les heures associées aux codes de production ne sont utilisées que dans Contrôle de production. Les codes de production n’affectent pas ou n’appliquent pas de travail aux éléments de chiffrage.

Créer un code de production

Lorsque vous créez des codes de production dans le module Chiffrage, ils ne s’appliquent qu’à la affaire chiffrée en cours. Les codes de production disponibles dans le monde sont créés dans Paramétrage > Contrôle de production > Paramétrage des codes de production globaux.

  1. En bas de la boîte de dialogue, cliquez sur Nouveau.
  2. Nommez le code de production et saisissez une description.
  3. Effectuez l’une des opérations suivantes :

    Pour

    Procédure

    Utilisez les temps de travail chiffrés des éléments dans le code de production dans Contrôle de production

    Les heures associées aux codes de production ne sont utilisées que dans Contrôle de production. Les codes de production n’affectent pas ou n’appliquent pas de travail aux éléments de chiffrage.

    Le but des heures consiste à extraire des informations sur le travail depuis le chiffrage sous forme d’heures par tonne et de pourcentages de travail par groupe de travail.

    • Dans la liste Unités agrégées, sélectionnez une option de calcul.
    Corrigez le temps de travail chiffré des éléments dans le code de production dans Contrôle de production

    Corriger manuellement les heures applique une unité globale, les heures par tonne, qui peut être appliquée aux éléments de contrôle de production.

    Cependant, si la correction manuelle est utilisée, les informations sur le travail n’incluent pas les pourcentages de groupe de travail. Par conséquent, les pourcentages des groupes de travail ne peuvent être appliqués à aucun poste de contrôle de production.

    En outre, les informations ne peuvent pas être appliquées aux tâches du planning de projet et aux ressources qui fournissent des informations au planning de production.

    La correction manuelle des heures peut également vous empêcher de comparer l’affaire en contrôle de production avec l’affaire chiffrée.

    1. Sélectionnez la case à cocher Corrections des heures.
    2. Saisissez le temps de travail dans le champ à droite de la case à cocher.

      Pour changer les unités, cliquez avec le bouton droit de la souris dans le champ et sélectionnez une option appropriée dans le menu contextuel.

  4. Cliquez sur Ajouter.

Le nouveau code de production est ajouté.

Modifier un code de production

  1. Sélectionnez le code de production que vous souhaitez modifier.
  2. Modifier les propriétés.
  3. Pour mettre à jour les propriétés du code de production, cliquez sur Enregistrer.
