Agregar tareas de programa

Tekla PowerFab Tekla PowerFab GO
Modificado: 18 Nov 2024
2025i
Tekla PowerFab Tekla PowerFab GO

Agregar tareas de programa

Para agregar una tarea, hacer lo siguiente:

  1. En Gestión de Proyectos, abrir un proyecto.

    Se abre el cuadro de diálogo Proyecto.

  2. Hacer clic en Programa del proyecto.

    El cuadro de diálogo Programa del proyecto se abre.

  3. Ir a la pestaña Programar tareas.
  4. Hacer clic en Nuevo.

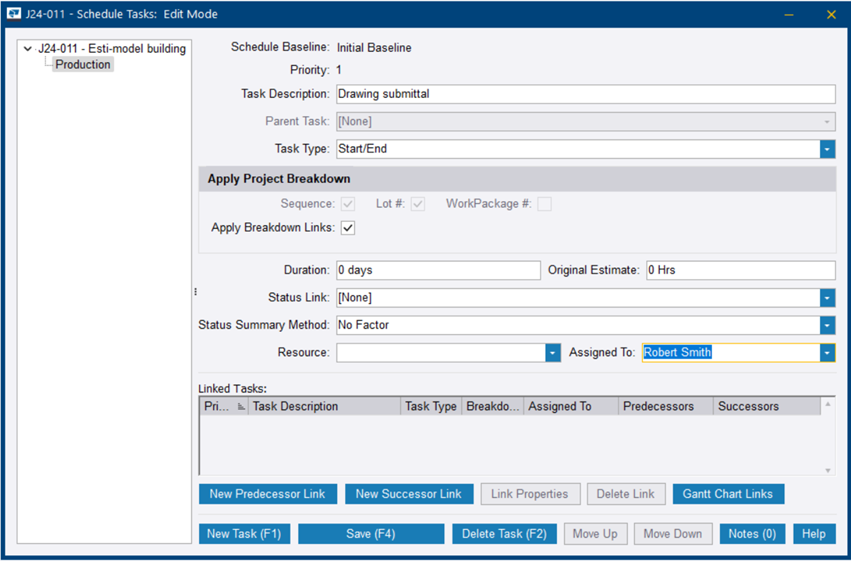

    El cuadro de diálogo Programar tareas se abre. Las tareas que ya estén en el programa se muestran en el árbol de navegación del panel de la izquierda.

    También se puede aplicar una plantilla. Ver Aplicas una plantilla de programa.

  5. Escribir una descripción para la nueva tarea.
  6. Modificar las propiedades de la tarea del programa.

    Opción

    Descripción

    Tarea matriz

    Si la tarea que se está creando es una subtarea para una tarea existente, se debe seleccionar la tarea principal.

    Seleccionar una tarea de la lista. Si se está creando una tarea de nivel superior, seleccionar Ninguno.

    Nota: No se puede modificar el tipo de tarea, la duración ni el tiempo de presupuesto original de una tarea principal si se agrega una subtarea.

    Tipo de tarea
    Especificar el comportamiento de la tarea en la pestaña Diagrama de Gantt. Los tipos de tareas disponibles son:
    • Comenzar/Finalizar: Una acción que se debe realizar durante un período de tiempo. Las propiedades incluyen la fecha de inicio, la fecha de finalización y la duración. Aparece como una barra azul en el diagrama de Gantt.

      Las tareas de inicio y finalización pueden redimensionarse y moverse directamente en la pestaña Diagrama de Gantt.

    • Resumen: Refleja la duración de todas sus subtareas asociadas y aparece como una barra de color anaranjado en el diagrama de Gantt.

      La fecha de inicio de una tarea de sumario se establece automáticamente como la fecha más temprana de las subtareas. La fecha de finalización se establece como la última fecha de finalización de la subtarea y el porcentaje completado se agrega según el método de sumario de estado.

      Las tareas de sumario no pueden redimensionarse directamente en la pestaña Diagrama de Gantt. No obstante, las subtareas se pueden redimensionar y mover, y la tarea principal de sumario se redimensionará y moverá de forma acorde.

    • Hito: un evento en el programa. Por ejemplo, una reunión de inicio del proyecto puede ser una tarea clave. La fecha de finalización y la fecha de inicio son siempre las mismas, y la duración se establece como un día. Aparece como un rombo de color azul en el diagrama de Gantt.
    Secuencia, N.° de lote y otras casillas de verificación de categoría de desglose.

    Al seleccionarse, la tarea se divide en subtareas por la categoría de desglose. Esto significa que se debe agregar la categoría de desglose para todos los artículos al agregarlos.

    Nota: Las casillas de verificación de desglose del proyecto no se pueden seleccionar ni desmarcar cuando se ha agregado una tarea.

    Aplicar vínculos de desglose

    Al seleccionarse, los vínculos establecidos en el programa del proyecto se agregan entre subtareas. Por ejemplo, cualquier vínculo establecido entre las secuencias 1, 2 y 3 se agregará.

    Al borrarse, los vínculos establecidos entre subtareas no se agregan, incluso si se han establecido en el programa del proyecto.

    Duración

    El número esperado de días laborales para completar una tarea.

    La duración solo se puede ajustar si el tipo de tarea está establecido como Comenzar/Finalizar.

    Escribir el número de días en el campo Duración.

    Presupuesto original

    El tiempo estimado originalmente para la tarea principal completa o para una subtarea. Las horas se distribuirán automáticamente entre las subtareas en el diagrama de Gantt.

    Escribir el tiempo en horas en el campo .

    Vínculo de estatus

    La información que afecta el estado de la tarea cuando se actualiza el programa del proyecto. Las opciones disponibles son:

    • Planos aprobados: El número de planos con el estado de Aprobado.
    • Material comprado: El material de producción vinculado al material en existencia o en pedido.
    • Material recibido: El material de producción vinculado a material en existencia.
    • SDE: El material de producción cortado.
    • Producción completada: El material de producción al que se le ha asignado una ruta y que ha completado todas las estaciones en esa ruta.
    • Avance de producción: El material de producción al que se le ha asignado una ruta y que ha completado algunas estaciones en esa ruta.
    • Avance de estación: El material de producción al que se le ha asignado una ruta que incluye la estación seleccionada y ha completado esa estación.
    • Avance de destino de embarque: El material de producción al que se le ha asignado una ruta de embarque que incluye el destino seleccionado y ha completado ese destino.
    • Embarque completado: El material de producción que ha completado todos los destinos de embarque asignados.

    Seleccionar una opción de la lista.

    Método de resumen de estatus

    El método que determina cómo se calculará el porcentaje completado de una tarea principal a partir de las subtareas. Cada opción especifica el peso que se asigna a cada subtarea en el cálculo. Las opciones disponibles son:

    • Ningún factor: no se asigna un peso a las subtareas individuales. El porcentaje completado de la tarea principal es un promedio de las subtareas.
    • Por cantidad: El porcentaje completado se pondera en función de la cantidad de cada subtarea.
    • Por peso: El porcentaje completado se pondera en función del peso de cada subtarea.
    • Por duración: El porcentaje completado se pondera en función de la duración de cada subtarea.

    Seleccionar un método de cálculo de la lista.

    Recurso

    Un objeto con una capacidad basada en el tiempo que se agregará a un programa de producción y el recurso por el cual se ejecutará el trabajo de la estación.

    Al vincular una tarea del programa del proyecto a un recurso, los programas del proyecto y de la producción se conectan.

    Seleccionar un recurso de la lista.

    Asignado a

    El usuario de Tekla PowerFab a quien se asigna una tarea.

  7. Hacer clic en Agregar.

Se agrega la tarea de programa y puede verse en el árbol de navegación.

Para modificar la tarea, hacer clic en Propiedades.

Para mover una tarea antes o después, hacer clic en Mover Arriba o Mover Abajo.

Para eliminar la tarea, hacer clic en Eliminar.

Ahora, se pueden crear enlaces entre tareas y agregar notas. Consulte lo siguiente:
