Administrar planes de fecha base

Tekla PowerFab Tekla PowerFab GO
Modificado: 11 Mar 2025
2025i
Tekla PowerFab

Administrar planes de fecha base

Un plan de referencia es una lista de tareas programadas, dependencias y fechas estimadas que demuestra la intención de un proyecto.

Una vez que se haya finalizado el cronograma preliminar del proyecto, es una buena práctica establecer la línea de base inicial, de modo que el progreso real se pueda comparar con el plan de base original.

Un proyecto puede tener múltiples planes de referencia, de modo que puede se pueden explorar diferentes escenarios que muestren el efecto que un cambio tendría en el programa. Se puede establecer cualquier plan de referencia como el plan actual del proyecto en cualquier momento. Hay informes disponibles para comparar dos planes de referencia y mostrar las diferencias.

No se pueden crear, modificar o eliminar referencias si se está viendo una instantánea. Para obtener más información sobre las instantáneas, consultar Instantáneas y puntos de guardado del cronograma del proyecto.

Puede agregar, editar, eliminar, establecer los valores de referencia y actualizar el estado de un plan de referencia en el cuadro de diálogo Plan de referencia.

Crear un plan de referencia

  1. En Gestión de Proyectos, abrir un proyecto.

    Se abre el cuadro de diálogo Proyecto.

  2. Hacer clic en Programa del proyecto.

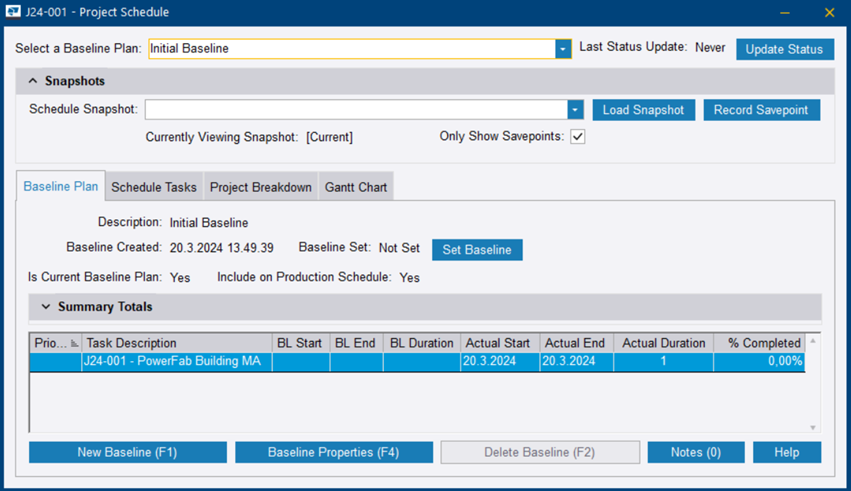

    El cuadro de diálogo Programa del proyecto se abre.

  3. Ir a la pestaña Plan de referencia.

  4. Hacer clic en Nueva referencia.
    El cuadro de diálogo Plan de referencia se abre.

    Descripción: Escriba una descripción para el plan de referencia.

    El primer plan de referencia se nombrará automáticamente como Referencia Inicial, pero se puede modificar el nombre según se requiera.

    Es el plan de referencia actual: Seleccionar si se desea usar el plan de fecha base como plan de fecha base actual.

    Incluir en programa de producción: Seleccionar si se desea asignar recursos al plan de fecha base e incluir el plan de fecha base en el programa de producción.

    Si no desea que se muestre el plan de fecha base en el programa de producción y la capacidad de recursos, desmarque la casilla de verificación Incluir en programa de producción. Por ejemplo, este podría ser el caso si el programa de producción se crea solo para la cotización.

  5. Hacer clic en Agregar.

    Se crea la referencia. Ahora se pueden modificar aun más sus propiedades.

  6. Modificar las propiedades de referencia restantes.

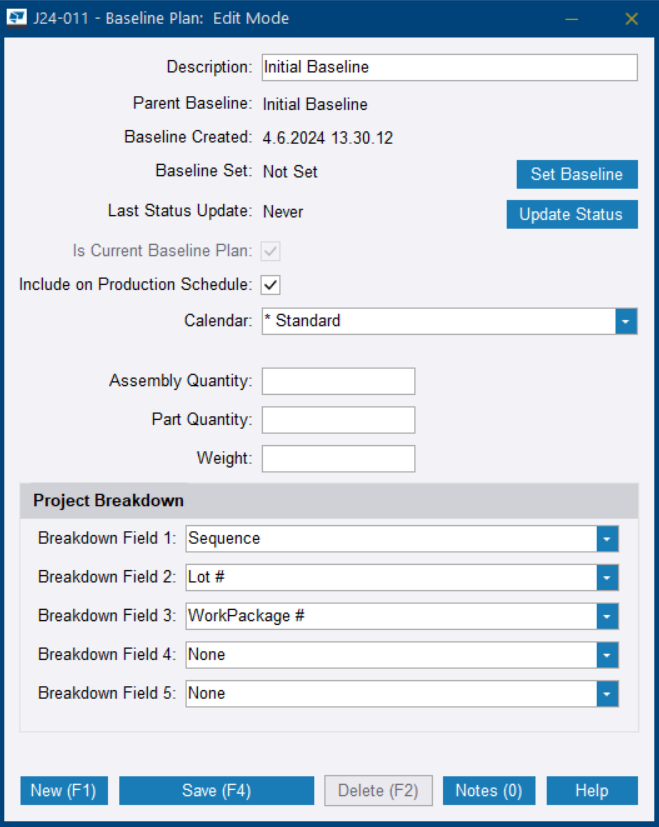

    Opción

    Descripción

    Calendario El calendario que determina los días laborables y no laborables en el proyecto

    Seleccione un calendario en la lista.

    Para modificar los calendarios disponibles, ir a Mantenimiento > Gestión de Proyectos > Programar calendarios.

    Cantidad de ensamble

    El número total de ensambles en el proyecto. Este valor se actualiza automáticamente al actualizarse el estatus del programa del proyecto.

    Escriba el número total de conjuntos.

    Cantidad de Parte

    El número total de partes en el proyecto.

    Este valor se actualiza automáticamente al actualizarse el estatus del programa del proyecto.

    Escriba el número total de piezas.

    Peso

    El peso total de los materiales en el proyecto. Este valor se actualiza automáticamente al actualizarse el estatus del programa del proyecto.

    Escriba el peso total.

    Campo de desglose (1–5)

    Para definir los niveles de desglose disponibles, seleccione valores en las listas.

    Por ejemplo, para habilitar categorías como el nivel de desglose debajo de los lotes, seleccionar Categoría en la lista Campo de desglose 3.

    Puede establecer niveles y campos de desglose de proyecto predeterminados, consulte Modificar los ajustes del programa de proyecto.

  7. Hacer clic en Guardar.

Establecer línea base

Cuando haya establecido un cronograma preliminar del proyecto, puede establecerlo como la fecha base inicial.

  1. En la pestaña Plan de referencia, hacer clic en Establecer referencia.
  2. En el cuadro de diálogo de confirmación, hacer clic en para establecer los valores de referencia.

La referencia se guarda y las fechas de referencia se actualizan en las columnas en blanco.

Vea también 3. Establecer la referencia.

Cambiar el plan de referencia actual

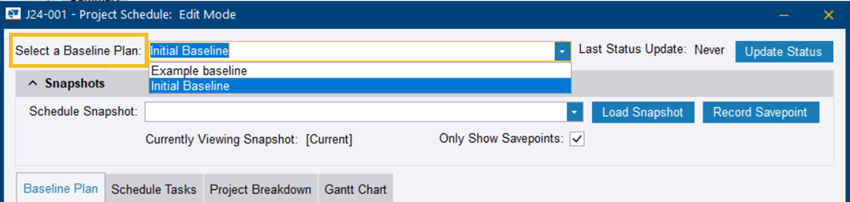

En la pestaña Plan de referencia, hacer clic en la flecha del lado derecho del campo Seleccionar un plan de referencia y seleccionar la referencia deseada en la lista.

El nuevo plan de referencia se muestra en el cuadro de diálogo Programa del proyecto.

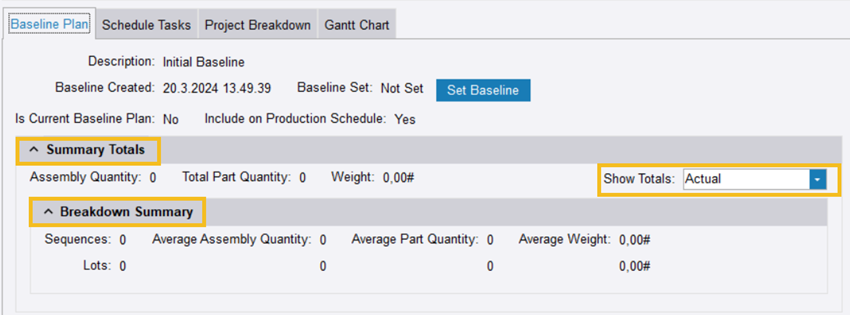

Ver los valores totales y la información de desglose del proyecto

  • Para ver los valores totales del proyecto, en la pestaña Plan de referencia, hacer clic en la flecha del lado izquierdo de Resumen totales.
  • Para mostrar la información detallada de una tarea, seleccionar una tarea en la pestaña Plan de referencia y hacer clic en la flecha del lado izquierdo de Resumen de desglose.

    La cantidad de Ítems desglosados y la cantidad promedio del ensamble, cantidad de pieza y el peso se muestran para la tarea seleccionada.

  • Para seleccionar si se muestran los valores totales reales, los valores totales de referencia o ambos para los totales y el resumen de desglose, hacer clic en la flecha del lado derecho de la lista Mostrar totales y seleccionar una opción en la lista.

Modificar un plan de referencia

  1. En la pestaña Plan de referencia, hacer clic en Propiedades de referencia.
  2. En el cuadro de diálogo Plan de referencia, modificar las propiedades del plan de fecha base.

  3. Hacer clic en Guardar para guardar los cambios.

Eliminar un plan de referencia

Eliminar un plan de referencia es una acción permanente y no se puede deshacer.

Nota: Es necesario tener más de una línea de base para eliminar una.
  1. En la pestaña Plan de referencia, hacer clic en el plan de referencia que se desee eliminar.
  2. Hacer clic en Eliminar referencia.
  3. En el cuadro de diálogo de confirmación, hacer clic en para eliminar permanentemente la línea base.
